文章目录
矿棉板吊顶安装步骤是什么?
1、基层清理:基层要求平整、无杂质,主要是针对所有可能影响矿棉板吊顶施工的安装物。
2、弹线:根据矿棉板吊顶设计标高弹吊顶线作为矿棉板吊顶安装的标准线。

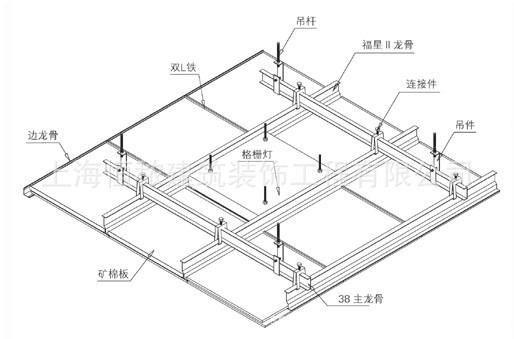

3、安装吊杆:根据施工图纸要求确定吊杆位置,安装吊杆预埋件,刷防锈漆,吊杆用直径为8的钢筋制作,吊点间距900~1200mm。安装时上端与预埋件焊接,下端套丝后与吊件连接。安装完的吊杆端头外露长度不小于3mm。
4、安装主龙骨:一般采用C38龙骨,间距900~1200mm。安装主龙骨时,应将主龙骨吊挂件连接在主龙骨上,拧紧螺丝,并根据要求吊顶起拱1/200,随时检查龙骨平整度。房间主龙骨沿灯具长方向排布,注意避开灯具位置;走廊内主龙骨则沿走廊短方向排布。
5、安装次龙骨:配套次龙骨一般选用烤漆T型龙骨,间距与板横向规格相同,将次龙骨通过挂件吊挂在大龙骨上。在与主龙骨平行方向安装600mm的横撑龙骨,间距为600或1200mm。

6、安装边龙骨:采用L型边龙骨,与墙体用塑料胀管或自攻螺钉固定,固定间距应为200mm。安装边龙骨前墙面应用腻子找平,可避免将来墙面刮腻子时出现污染和不易找平的情况。
7、隐蔽检查:在水电安装、试水、打压完毕后,应对龙骨进行隐蔽检查,待检查合格后方可进入下一道工序。
8、安装矿棉板:矿棉板的规格、厚度应根据具体的设计要求确定,一般为600*600*15。安装矿棉板时操作工人须戴白手套,以免造成污染。

9、安装饰面板:矿棉板选用认可的规格形式,明龙骨矿棉板则直接搭在T型烤漆龙骨上即可。
10、施工验收:矿棉板吊顶施工验收应检查的文件和记录主要包括:吊顶工程的施工图、设计说明及其他设计文件;材料的产品合格证书、性能检测报告、进场验收记录和复验报告;隐蔽工程验收记录及施工记录。
矿棉板龙骨间距多少合适?
规格很多,300*300,450*450,600*600,600*1200,并且还可以订制各种尺寸
扣板的龙骨用三角龙骨,板多大间距就多大
石膏板小板600*600,600*1200
大石膏板1200*2400,1200*3000
石膏板用轻钢龙骨,主龙骨间距800-1200,副龙骨300,横撑龙骨400
矿棉板常用600*600,规格很多,可以从(300-600)~(600-2100)
龙骨可以用铝龙骨,烤漆龙骨,间距很简单,龙骨把板卡住就行
矿棉板t型龙骨的正确连接方法?
在分段截开的次龙骨上用铁皮剪刀剪出连接耳,在连接耳上打Φ4.2的小孔,安装时将连接耳弯成90度直角,在主龙骨上打出相同直径的小孔,再用铝抽芯铆钉将次龙骨固定在主龙骨上。安装时次龙骨的长度必须与分格尺寸一致,两条次龙骨的间隔应用模规来控制。
